汽机:宝清电厂供热增容改造项目供热首站主体结构顺利封顶

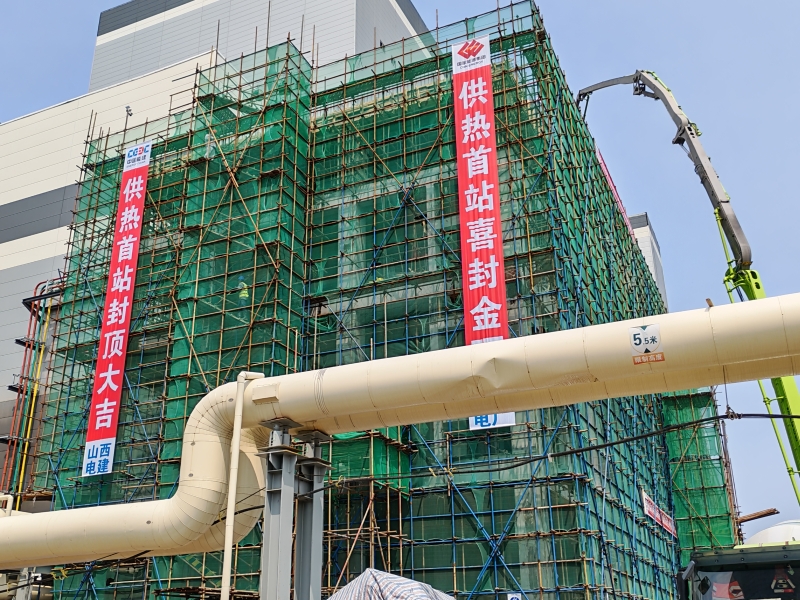

5月28日,由汽机工程处负责施工的宝清电厂供热增容改造项目供热首站主体结构顺利封顶。

该项目自开工以来,面对工期紧、任务重、施工环境复杂等挑战,项目团队科学组织、精准施策,针对天气多变、有效施工期短的特点,优化施工方案。采用分层流水作业,科学优化工序,将主体结构划分为首层、二层及顶层三个施工段,各段间隔48小时启动,实现模板、钢筋、混凝土工序无缝衔接。5月12日主要设备吊装就位后,团队昼夜奋战,仅用16天便完成顶层施工及浇筑任务,提前5天完成封顶任务,为后续管道及电气等安装工作赢得宝贵时间。

下一步,项目部将全面强化工程质量管理,严格执行进度管控机制,确保各工序衔接有序推进,全力冲刺宝清县9月15日正式供暖的总进度目标。
